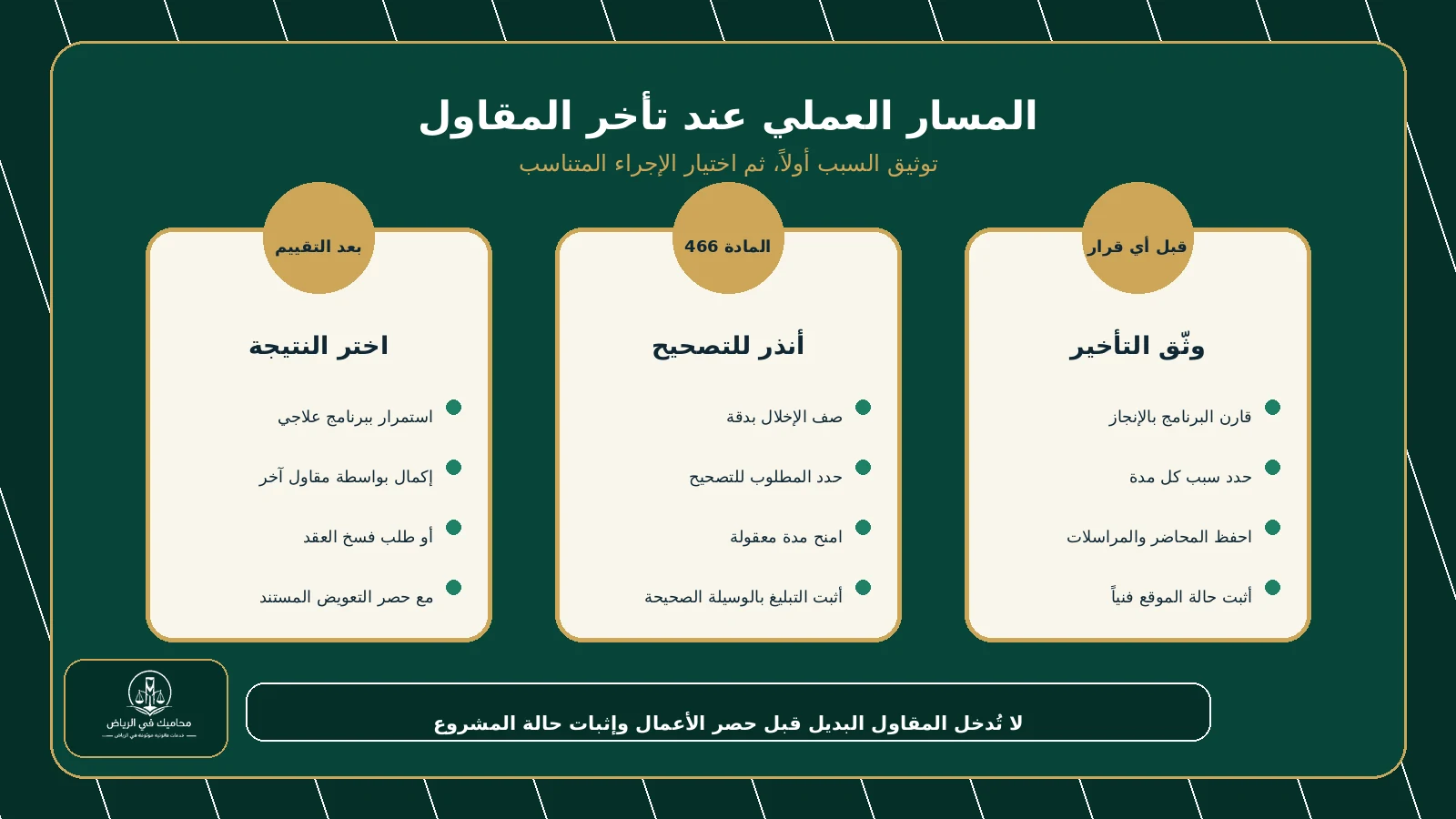

يتحول تأخر المقاول من مشكلة تشغيلية إلى نزاع قانوني عندما يتجاوز البرنامج الزمني، أو يتوقف عن العمل، أو يصبح واضحاً أن المشروع لن يكتمل في الموعد المتفق عليه. عندها لا يكون السؤال: «هل تأخر المقاول؟» فقط، بل: من تسبب في التأخير؟ وهل وُجه إنذار صحيح؟ وهل يبرر التأخر الفسخ الفوري، أم يلزم منح مهلة للتصحيح؟ وما المبالغ التي يمكن المطالبة بها بعد إسناد الأعمال إلى مقاول آخر؟
التصرف المتسرع قد يعرّض صاحب العمل لمطالبة مضادة، بينما يؤدي الانتظار بلا توثيق إلى زيادة الخسارة. يشرح هذا الدليل متى يجوز فسخ عقد المقاولة، وكيف يُبنى الإنذار، وما أثر الشرط الجزائي والتعويض. ولفحص إمكانية تعديل مبلغ التعويض المتفق عليه بحسب الضرر والتنفيذ الجزئي، راجع حالات تخفيض الشرط الجزائي في العقود السعودية؛ إذ لا يستحق التعويض الاتفاقي تلقائيًا بمجرد تحقق التأخير.
متى يعد المقاول متأخراً نظاماً؟
تعرّف المادة 461 من نظام المعاملات المدنية المقاولة بأنها عقد يلتزم بمقتضاه المقاول بصنع شيء أو أداء عمل مقابل أجر، دون أن يكون تابعاً لصاحب العمل أو نائباً عنه. ومن ثم يُقاس التأخير أولاً بما حدده العقد: تاريخ المباشرة، مدة التنفيذ، المراحل، نسب الإنجاز، وتواريخ التسليم.
ليس كل انحراف بسيط عن الجدول سبباً كافياً للفسخ. فقد يكون التأخير قابلاً للعلاج، أو ناتجاً عن تغيير طلبه المالك، أو تأخر تسليم الموقع أو المخططات أو الدفعات. لذلك تبدأ المراجعة العملية من مستندات العقد وملحقاته، وهي مسألة يعالجها بصورة أوسع دليل عقود المقاولات والفيديك.
التأخر القابل للتصحيح والتأخر الجوهري
التأخر القابل للتصحيح يمكن تداركه بزيادة الموارد أو تعديل البرنامج خلال مدة معقولة. أما التأخر الجوهري فيظهر عندما لا يبدأ المقاول، أو يتوقف بلا مبرر، أو يصبح الإنجاز متدنياً بحيث لا يرجى إتمام المشروع في الموعد. والفارق يحدد هل يلزم إنذار أم يمكن طلب الفسخ في الحال.
ويجب التمييز أيضاً بين «التأخر» و«العمل المعيب». قد يجتمعان، لكن إثبات كل منهما مختلف: التأخر يثبت بالبرنامج ومحاضر الموقع وتواريخ التنفيذ، بينما العيب يحتاج غالباً إلى فحص فني ومقارنة بالمواصفات. وبعد التسليم قد تظهر مسائل أخرى تختلف عن التأخر، مثل ما يوضحه مقال العيوب الخفية في العقار.
المادة 466: الإنذار أو الفسخ الفوري
وضعت المادة 466 من نظام المعاملات المدنية مسارين. الأول: إذا أخل المقاول بشروط العقد أثناء سير العمل، فلصاحب العمل إعذاره بالالتزام وتصحيح العمل خلال مدة معقولة يعينها له. فإذا انتهت المدة دون تصحيح، جاز لصاحب العمل أن يعهد إلى مقاول آخر بإنجاز العمل أو تصحيحه على نفقة المقاول الأول وفق المادة 167، أو أن يطلب فسخ العقد.
المسار الثاني يجيز طلب الفسخ في الحال إذا استحال إصلاح الخلل، أو تأخر المقاول في بدء العمل أو إنجازه تأخراً لا يرجى معه أن يتمكن من إتمامه في المدة المتفق عليها. لكن «الفسخ في الحال» لا يعني أن يكفي انطباع المالك؛ بل يلزم ملف يبين حجم الانحراف، والمدة المتبقية، ونسبة الإنجاز، وقدرة المقاول الواقعية على اللحاق بالبرنامج.
وتنسجم هذه القاعدة مع المادة 107 التي تجيز في العقود الملزمة للجانبين، بعد إعذار الطرف المخل، طلب التنفيذ أو الفسخ مع التعويض إن كان له مقتض. وقد ترفض المحكمة الفسخ إذا كان الجزء غير المنفذ قليل الأهمية بالنسبة إلى الالتزام. لهذا ينبغي ألا يكون الإنذار مجرد تهديد عام، بل وثيقة تربط الإخلال ببند محدد ونتيجة محددة.
كيف يُصاغ إنذار المقاول؟
الإنذار الفعال يذكر العقد، وتاريخ المباشرة، والمرحلة المتأخرة، ونسبة الإنجاز المتوقعة والفعلية، والمهلة المعقولة للتصحيح. كما يحدد المطلوب: العودة إلى الموقع، أو تقديم برنامج علاجي، أو معالجة الأعمال المخالفة.
تنص المادة 177 على أن الإعذار يكون بالوسيلة المتفق عليها بين المتعاقدين أو بأي وسيلة مقررة نظاماً للتبليغ، بما في ذلك رفع الدعوى أو أي إجراء قضائي. لذلك يجب مراجعة بند الإشعارات والعناوين المعتمدة. وقد يكون من المفيد تدقيق صياغة الإنذار ضمن إطار صياغة العقود وحماية الحقوق؛ لأن رسالة إلى عنوان غير معتمد قد تفتح نزاعاً حول وصولها.

متى لا يشترط الإعذار؟
الأصل أن التعويض لا يستحق إلا بعد إعذار المدين وفق المادة 175، لكن المادة 176 تذكر حالات لا يلزم فيها الإعذار، ومنها الاتفاق صراحة أو ضمناً على عدّ المدين معذراً بمجرد حلول الأجل، أو إذا أصبح التنفيذ غير ممكن أو غير مجد بفعل المدين، أو صرح كتابة بأنه لن ينفذ. كما تجيز المادة 108 الاتفاق على الفسخ دون حكم قضائي، لكن ذلك لا يعفي من الإعذار إلا إذا نص الاتفاق صراحة على الإعفاء.
لذلك لا يصح افتراض أن عبارة «يحق للمالك سحب العمل» تلغي كل إجراء سابق. يجب قراءة النص كاملاً: هل الفسخ تلقائي أم يحتاج إعلاناً؟ هل توجد مهلة علاج؟ هل عُرّف الإخلال الجوهري؟ وهل حُددت طريقة حساب الأعمال المنفذة؟
مقارنة الخيارات عند تأخر المقاول
| الخيار | متى يناسب؟ | الإجراء الأهم | المخاطر التي يجب ضبطها |
|---|---|---|---|
| منح مهلة للتصحيح | عندما يمكن تدارك التأخر ولا تزال الثقة الفنية قائمة | إنذار محدد وبرنامج علاجي قابل للقياس | تحول المهلة إلى تساهل مفتوح أو تنازل ضمني |
| إسناد الإكمال لمقاول آخر | بعد انتهاء مهلة التصحيح دون نتيجة، وكانت طبيعة العمل تسمح | إثبات الحالة وحصر الأعمال والتكاليف قبل دخول البديل | اختلاط عيوب المقاول الأول بأعمال المقاول الجديد |
| طلب فسخ العقد | عند إخلال جوهري أو تأخر لا يرجى معه الإتمام في الموعد | إثبات السبب والالتزام بالإعذار ما لم يوجد استثناء | اعتبار الفسخ غير مبرر أو المبالغة في تقدير الضرر |
| التسوية وتعديل البرنامج | إذا كان إنقاذ المشروع أقل كلفة من النزاع | ملحق واضح يحفظ الحقوق ولا يمحو المطالبات السابقة بلا قصد | غموض أثر التمديد على الشرط الجزائي والمسؤولية |
قد تكون التسوية أفضل إذا كان التأخير قابلاً للعلاج. وينبغي أن يكون التمديد مكتوباً ويحدد التاريخ الجديد وأثره على الجزاءات والمطالبات السابقة. وتفيد مقارنة البدائل في دليل تسوية النزاعات وفق الأنظمة السعودية.
إثبات سبب التأخير قبل سحب المشروع
إحالة مقارنة مع الكويت — حفظ حالة موقع المقاولة: عندما يخشى تغيير معالم موقع العمل أو إزالة آثار العيب أو التأخير قبل معاينتها، فإن توثيق الموقع والتقارير والصور قد يكون أساسيًا لحماية الدليل. وللنزاع الخاضع للقانون الكويتي تشرح دعوى إثبات الحالة في الكويت والمعاينة المستعجلة وندب الخبير وظيفة إثبات الحالة قبل زوال المعالم. هذه الإحالة لا تعني أن الإجراءات الكويتية أو اختصاص محاكمها أو مواعيدها مطابقة لنظام الإثبات والمرافعات في السعودية.
قد يتفق الطرفان على وجود التأخير ويختلفان في سببه؛ فقد ينسبه المالك إلى ضعف موارد المقاول، بينما ينسبه المقاول إلى المخططات أو الدفعات أو أوامر التغيير. لذلك يلزم تحليل زمني يربط كل حدث بأثره على المسار الحرج للمشروع.
احفظ العقد والملحقات، والبرنامج الأصلي والمحدث، ومحاضر الاجتماعات، وتقارير الاستشاري، والمستخلصات والدفعات، وأوامر التغيير، ومراسلات الاعتماد، وصور الموقع المؤرخة، وسجلات العمالة والمعدات. وفي القضايا الفنية تجيز المادة 110 من نظام الإثبات للمحكمة ندب خبير أو أكثر لإبداء الرأي في المسائل الفنية اللازمة للفصل.
وقبل إدخال مقاول جديد، قد يلزم طلب معاينة لإثبات الحالة حتى لا تضيع الحدود بين الأعمال القديمة والجديدة. وتظهر أهمية هذا الإجراء في حكم منشور في بوابة الأحكام بوزارة العدل تناول طلب معاينة عاجلة لمشروع قبل تسليمه إلى مقاول آخر. الاستفادة هنا إجرائية، وليست ضماناً لنتيجة مماثلة في كل قضية.
الشرط الجزائي والتعويض عن التأخير
تنص المادة 171 على أن المدين إذا تأخر في تنفيذ التزامه وجب عليه تعويض الدائن عن الضرر الناشئ عن التأخير، ما لم يثبت أن التأخير بسبب لا يد له فيه. وإذا شارك صاحب العمل بخطئه في الضرر أو زاد فيه، يؤثر ذلك في تقدير المسؤولية. لذلك قد لا يُنسب كامل التأخير إلى المقاول إذا تأخر المالك في الموقع أو الاعتمادات أو الدفعات.
تجيز المادة 178 تحديد التعويض مقدماً في العقد، وهو ما يظهر عادة في غرامة أو شرط جزائي عن كل يوم أو أسبوع تأخير. ومع ذلك تقرر المادة 179 أن التعويض الاتفاقي لا يستحق إذا أثبت المدين عدم وقوع ضرر، وللمحكمة إنقاصه إذا كان مبالغاً فيه أو نُفذ الالتزام جزئياً، وزيادته إلى مقدار الضرر إذا جاوزه بسبب غش أو خطأ جسيم.
ولا يكفي جمع قيمة الشرط الجزائي مع جميع المصاريف بلا تحليل؛ فقد تتكرر عناصر الضرر. ينبغي فصل تكلفة إكمال الأعمال، وإصلاح العيوب، والاستشاري الإضافي، والإيجارات أو التشغيل المتأخر، وما فات من كسب متوقع متى توافرت شروطه. ويفيد المحامي المتخصص في القضايا التجارية في صياغة المطالبات وربط كل مبلغ بمستنده وسببه.
هل يجوز لصاحب العمل حجز جميع مستحقات المقاول؟
الفسخ أو سحب العمل لا يعني تلقائياً سقوط قيمة كل ما نُفذ. يلزم حصر الأعمال المقبولة، والدفعات السابقة، والمواد الموجودة، وتكلفة التصحيح والإكمال، والتعويضات المستحقة، ثم إجراء المحاسبة النهائية وفق العقد والنظام. وحجز مبالغ تفوق الحقوق المحتملة قد يولد مطالبة مقابلة.
كما يجب التمييز بين عقد المقاولة وعقد التوريد؛ فقد يجمع المشروع بين تصنيع وتوريد وتركيب، لكن تكييف الالتزام يؤثر في المعالجة. للمقارنة يمكن الرجوع إلى مقال فسخ عقد التوريد بسبب التأخر أو عدم المطابقة.
الاختصاص والتحكيم في منازعات المقاولات
تحديد جهة الفصل يبدأ من صفة الأطراف وطبيعة النشاط وشرط تسوية النزاع. فقد تختص المحكمة التجارية، وقد يتضمن العقد شرط تحكيم يمنع السير في الدعوى القضائية عند التمسك به في الوقت الصحيح. لذا يجب قراءة الشرط قبل الإجراء النهائي.
إذا اتجه الملف إلى المحكمة، فإن فهم إجراءات التبادل والطلبات والخبرة يفيد في ترتيب القضية؛ ويوضح دليل نظام المحاكم التجارية ولائحته جانباً من ذلك. أما عند وجود شرط تحكيم، فينبغي مراجعة مسار التحكيم التجاري في السعودية قبل اتخاذ إجراء نهائي.
أخطاء شائعة عند فسخ عقد المقاولة
- فسخ العقد اعتماداً على تأخر ظاهري دون تحليل من تسبب فيه.
- إرسال إنذار عام لا يحدد الإخلال والمهلة والتصحيح المطلوب.
- إدخال مقاول بديل قبل توثيق الحالة ونسبة الإنجاز والعيوب.
- إهمال أوامر التغيير والتمديدات والموافقات الضمنية.
- احتساب الشرط الجزائي من أساس مالي غير منصوص عليه.
- المطالبة بتعويضات تقديرية بلا فواتير أو رابطة سببية.
- تجاهل شرط التحكيم أو آلية فض النزاع المتدرجة.
أسئلة شائعة
هل يحق للمالك فسخ العقد قبل انتهاء مدة المشروع؟
نعم، إذا تحقق حكم الفقرة الثانية من المادة 466؛ كأن يتأخر المقاول في البدء أو الإنجاز تأخراً لا يرجى معه الإتمام في المدة المتفق عليها. لكن يلزم إثبات هذه النتيجة بوقائع فنية وزمنية، لا بمجرد توقع عام.
كم تكون المهلة المعقولة في إنذار المقاول؟
لا يحدد النظام رقماً ثابتاً لكل المشاريع. تتأثر المدة بطبيعة الإخلال، وحجم العمل، وإمكان توفير العمالة والمواد، والمدة المتبقية. ويجب ألا تكون صورية يستحيل معها التصحيح، ولا مفتوحة تضر بالمشروع.
هل يجوز التعاقد مع مقاول جديد على حساب المقاول المتأخر؟
تجيز المادة 466 ذلك بعد إعذار المقاول ومنحه مدة معقولة ثم انقضائها دون تصحيح، وفق ضوابط التنفيذ على نفقة المدين. ويجب إثبات أن تكلفة البديل معقولة ومتصلة بالأعمال اللازمة فعلاً.
هل تستحق غرامة التأخير حتى دون ضرر؟
يمكن للمدين التمسك بالمادة 179 لإثبات عدم وقوع ضرر، كما يمكنه طلب إنقاص التعويض إذا كان مبالغاً فيه أو نُفذ الالتزام جزئياً. التقدير النهائي يتوقف على العقد والوقائع والأدلة.
هل يكفي تقرير المهندس المشرف؟
هو دليل مهم، لكن وزنه يتأثر باستقلال معدّه، ونطاق تكليفه، ومنهجيته، ومرفقاته، وموقف الطرف الآخر. وقد ترى المحكمة الحاجة إلى خبير مستقل وفق نظام الإثبات.
الخلاصة العملية
فسخ عقد المقاولة بسبب التأخر يحتاج ثلاثة ملفات مترابطة: عقد واضح يحدد الزمن والجزاء، وتوثيق فني يبين نسبة الإنجاز وسبب التأخير، وإجراء نظامي صحيح يبدأ بالإعذار حين يلزم. المادة 466 تمنح صاحب العمل خيارات قوية، لكنها لا تلغي ضرورة التناسب وإثبات المسؤولية. وقبل سحب المشروع، ينبغي حصر الأعمال وإثبات الحالة وحساب تكلفة الإكمال والتعويض بعيداً عن التقديرات المرسلة.
